Zukunft Innenstadt: Sanierung & Umgestaltung Hauptplatz

In einem mehrjährigen Bürgerbeteiligungsprozess mit fachlicher Begleitung durch das Büro für Architektur und partizipative Raumentwicklung nonconform wurden Pläne zur Sanierung und Neugestaltung des Leobener Hauptplatzes erarbeitet, die auch dem Klimawandel Rechnung tragen. Durch die Pflanzung von alleenförmig angeordneten Bäumen in der nördlichen Hauptplatzhälfte sollen Hitzehotspots (gemäß der von KLAR!-Region Murraum Leoben erstellten Hitzeinselkarte) entschärft werden, um der sommerlichen Überhitzung entgegenzusteuern. Mithilfe des Schwammstadtprinzips sollen die Bäume mit ausreichend Wasser und Sauerstoff versorgt werden, um auch den Trockenperioden bzw. den Einflüssen der Stadt widerstehen zu können. Eine Brunnenanlage mit begehbarem Wasserspiel soll darüber hinaus für weitere Kühlung sowie Aufwertung des Hauptplatzes sorgen.

Infrastrukturmaßnahmen zur Steigerung der Aufenthaltsqualität am Hauptplatz Leoben

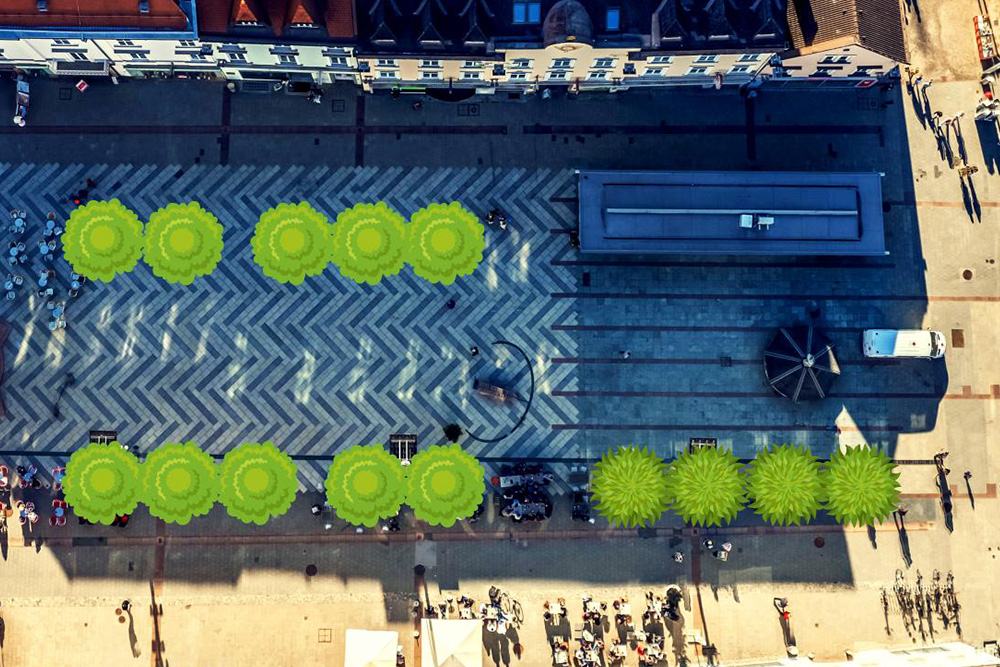

Pro Baum soll die Beschattungsfläche von rund 10 m2 2024 auf rund 80 m2 im Jahr 2040 anwachsen. Um die Bäume herum werden im konsumfreien Raum Sitzbänke angebracht. Auf rund 20 Quadratmetern wird hinter der Pestsäule ein Wasserspiel errichtet, das über Düsen steuerbar ist. Trotz logistischer Herausforderung sollen Behinderungen möglichst temporär gehalten werden, entlang der Häuserfront wird der Zugang zu den Geschäften weiterhin ermöglicht. Mit kurzfristigen Behinderungen oder Umleitungen wird zu rechnen sein – Veranstaltungen können 2024 und 2025 eingeschränkt stattfinden. Ab 2026 wird wieder der gesamte Hauptplatz für Veranstaltungen zur Verfügung stehen.

Weitere Infos dazu erhalten Sie in der Pres­se­mel­dung.

Stärkung und Belebung des Stadtkerns in Leoben

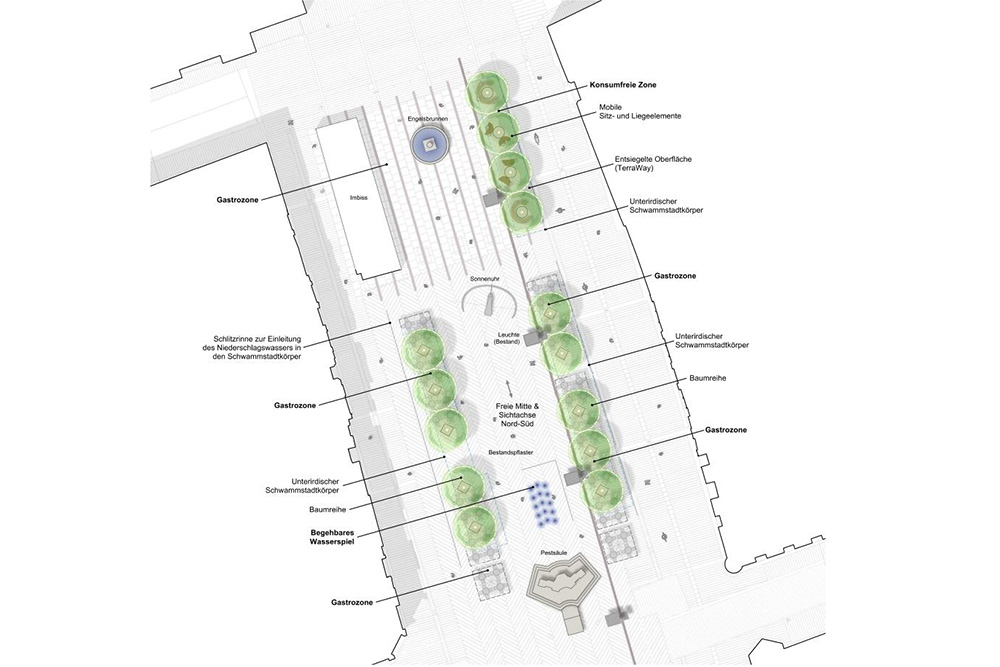

Ziel des Projekts ist die Umsetzung der im vorangegangenen Beteiligungsprozess definierten Ideen und Maßnahmen, die eine nachhaltige Quartiersentwicklung, Stärkung und Belebung des Stadtkerns in Leoben ermöglichen. Konkret soll ein multifunktionaler Platz entstehen, auf dem es auch Möglichkeiten für einen konsumfreien Aufenthalt durch entsprechende Möblierung gibt.

Die eigentliche Sanierung des Hauptplatzes (ca. 1,5 Mio. Euro) erfolgt außerhalb der LEADER-Förderung. Rund 330.000 Euro werden für Maßnahmen wie Schwammstadtaufbau, Baumpflanzung, Brunnenanlage sowie Möblierung aufgewendet, für die um Förderung angesucht wurde.

Mit Unterstützung von Bund, Land und Europäischer Union im Rahmen des GAP-Strategieplans Österreich 2023–2027.

Logo Leiste Bund, GAP, Land Steiermark, EU

Rendering Neugestaltung Hauptplatz

Bild: 3:0 Landschaftsarchitektur

  • Projekttitel: Zukunft Innenstadt – Sanierung & Umgestaltung Hauptplatz
  • Projektlaufzeit: 2024 bis Ende 2025
  • EU-Förderprogramm: Österreichisches Programm für ländliche Entwicklung im Rahmen des GAP-Strategieplan Österreich 2023-2027
  • Ansprechpartner:innen bei der Stadt Leoben: Sherwin Hiller, Re­fe­rat Fa­ci­li­ty Ma­nage­ment und Tief­bau

Mit dem Schwammstadtprinzip wird ein Unterbau geschaffen, der Bäumen im urbanen Raum Bäumen die Möglichkeit bietet, ausreichend Wurzeln zu schlagen, und Starkregenereignissen gewachsen ist.

  • An­fang März bis Juli 2024: Sanierung der Hauptplatzoberfläche und Klimaanpassungen im Bereich zwischen der Hauptplatzmitte bis zur nord-östlichen Häuserfassade
  • Ende Juli bis Mit­te No­vem­ber 2024:  Errichtung eines Wasserspiels hinter der Pestsäule und Pflanzung von Bäumen sowie Errichtung von Sitzbänken von der Homanngasse bis hin zur Raiffeisenbank
  • März bis Juni 2025:  Sanierungarbeiten von der Josef Graf-Gasse bis zur Volksbank
  • Mitte Juni bis November 2025: Reinigung, Verfugen sowie Ersetzen von Granit- und Betonsteinen

Impressionen

Bäume, Sitzbänke und ein Wasserspiel schaffen neue Akzentuierungen und angenehme, kühle Aufenthaltsmöglichkeiten.
